Tres reglas y cinco números. Con eso, tu muro no se mueve.
Three rules and five numbers. Get those right, and your wall doesn't move.
Este módulo se abre con el código del mes de un Maestro.
This module opens with a Maestro's code for the month.
Video de 4 minutos. La voz es generada por computadora para esta versión piloto.4-minute video. The voice is computer-generated for this pilot version.
Lo que tienes que saberLo que tenés que saberWhat to know

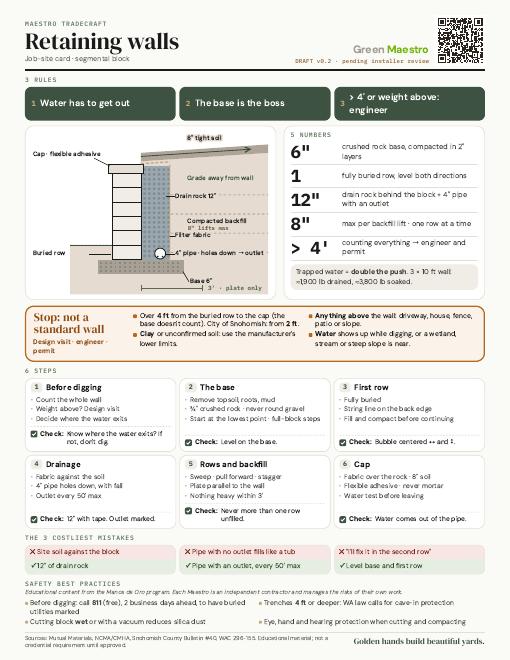

3 reglas3 rules
El agua tiene que salir.
La base manda.
Más de 4 pies o peso arriba: ingeniero.
Water has to get out.
The base is the boss.
Over 4 feet or weight above: engineer.
5 números5 numbers
6" de base de grava triturada.
1 hilera enterrada.
12" de grava de drenaje, con tubo de 4" que tenga salida.
8" por capa al compactar.
Más de 4 pies contando todo: ingeniero.
6" de base de piedrín triturado.
1 hilera enterrada.
12" de piedrín de drenaje, con tubo de 4" que tenga salida.
8" por capa al compactar.
Más de 4 pies contando todo: ingeniero.
6" crushed gravel base.
1 buried row.
12" of drain rock, with a 4" pipe that has an outlet.
